Вкладка "Ход работ"

Вкладка начинает отображаться после принятия Работы: исполнителю «В работу», содержит следующие элементы:
·Готовность – кнопка, открывает одноименное диалоговое окно Готовность, для ввода (просмотра) информации истории изменения готовности.
·Готовность - поле, отображающее степень выполнения данной Работы. Выражается в процентах.
·На - поле с датой, на которую определяется степень готовности;
·Отметка о выполнении - кнопка, открывает диалоговое окно Отметки, для ввода текстовой информации в поля Отметки о выполнении, Причины срыва сроков исполнения и Отметки руководителя;
·Учет трудозатрат - кнопка, открывает диалоговое окно Трудозатраты для ввода данных о трудозатратах на выполнение Работы;
·Трудозатраты по факту, чел. час - поле, отображающее фактическое количество человеко-часов, затраченных на выполнение данной Работы;
Команды на вкладке
1. Кнопка Готовность.
·В открывшемся одноименном окне Готовность ввести (отобразится список ранее введенных) значение путем нажатия кнопки Редактировать .
·Из выпадающего списка задать требуемый (шаг в списке настраивается администратором системы).
·Ввести в поле Обоснование изменений данные (если требуется). Данные из этого поля заносятся в столбец Комментарий таблицы История изменения готовности.
·Дата проставляется автоматически на момент заполнения данных о Готовности.
·Закрыть окно Готовность кнопкой ОК в правом нижнем углу. Поле Готовность и поле На заполнятся актуальными данными.

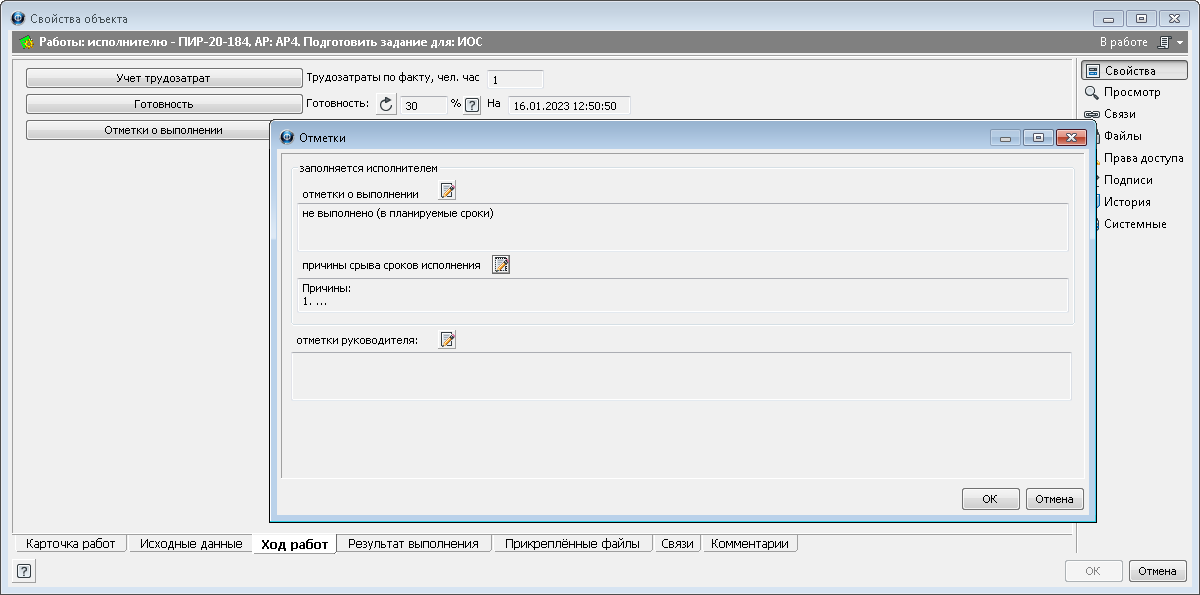

2. Кнопка Отметки о выполнении.
·В открывшемся окне Отметки отображается информация о ходе выполнения (если таковая была занесена).
3. Кнопка Учет трудозатрат.
·В открывшемся окне Трудозатраты ввести (отобразится список ранее введенных) значение путем нажатия кнопки Отчитаться о фактических трудозатратах или внести изменения.
·В окне Ввод трудозатрат за период - из выпадающего списка задать требуемые даты, ввести затраченное время.
·Информация добавится в Таблицу трудозатрат по датам.
·Закрыть окно Трудозатраты кнопкой ОК в правом нижнем углу. Поле Трудозатраты по факту, чел. час заполнится актуальными данными.
4. Кнопка Вычислить текущую успеваемость по готовности работ исполнителям - пересчитывает параметры в поле Готовность на текущий момент времени.
